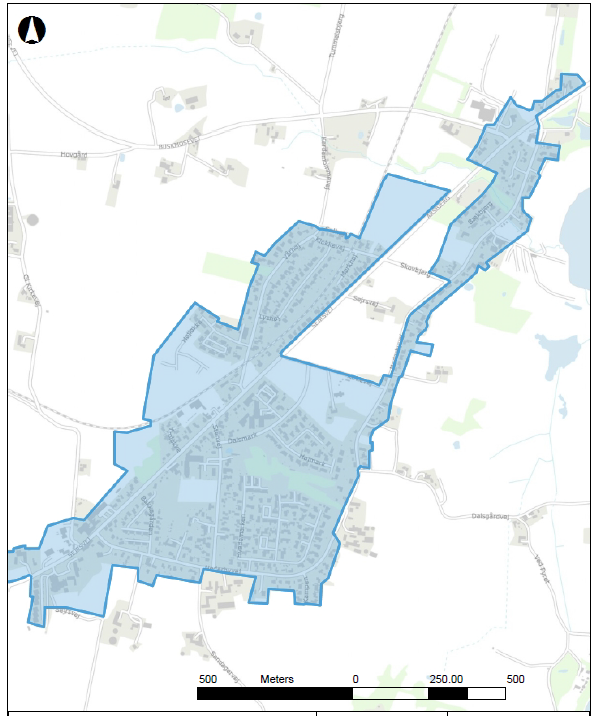

Fjernvarmen kommer til Rinkenæs

Information om gravearbejde på Sejrsvej
LUKNING AF SEJRSVEJ AFLYST
Den annoncerede spærring på Sejrvej blev i dag ophævet på grund af uforudsete udfordringer i vejbanen.
Vi kommer derfor til at annoncere et nyt tidspunkt, hvor vejen lukkes.
Hos Sønderborg Varme beklager vi meget de gener, det har medført i dag.
Med venlig hilsen
Sønderborg Varme

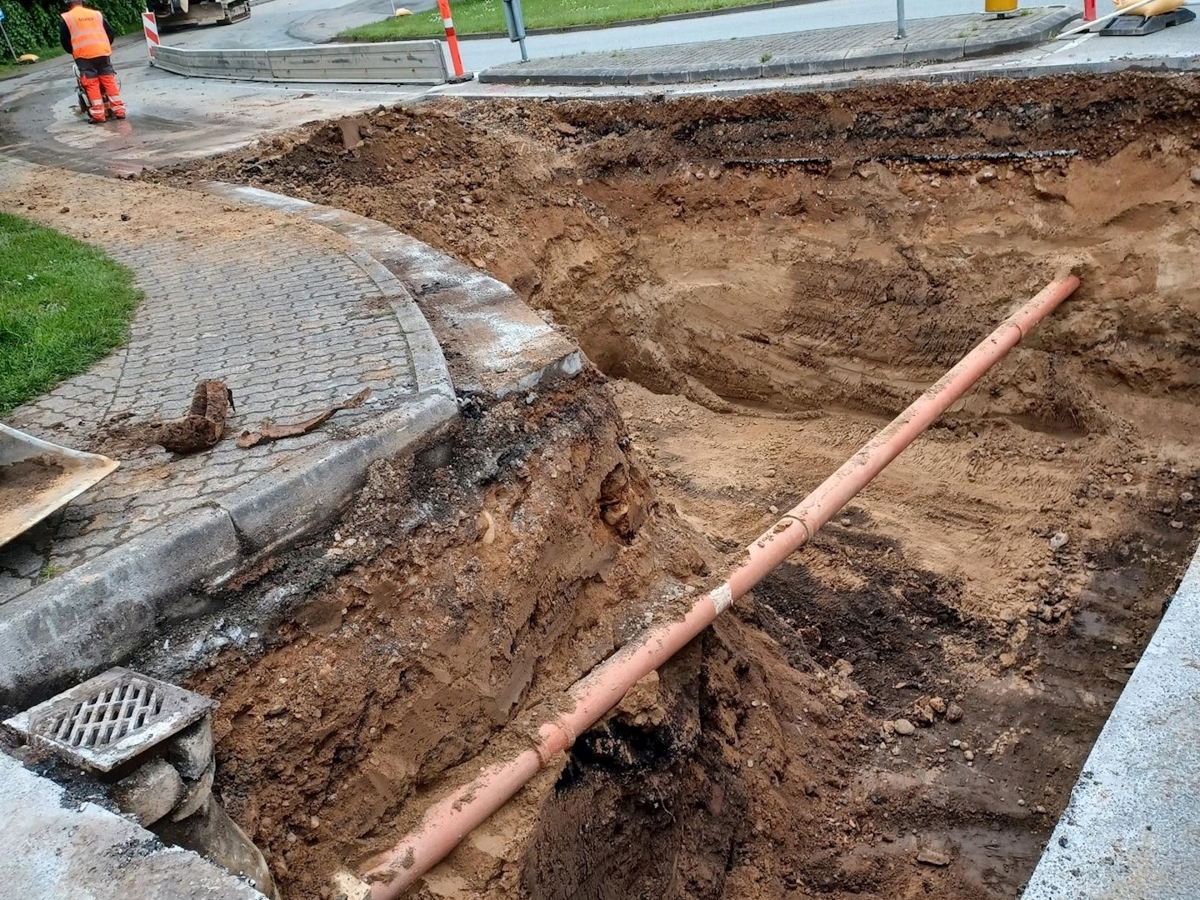

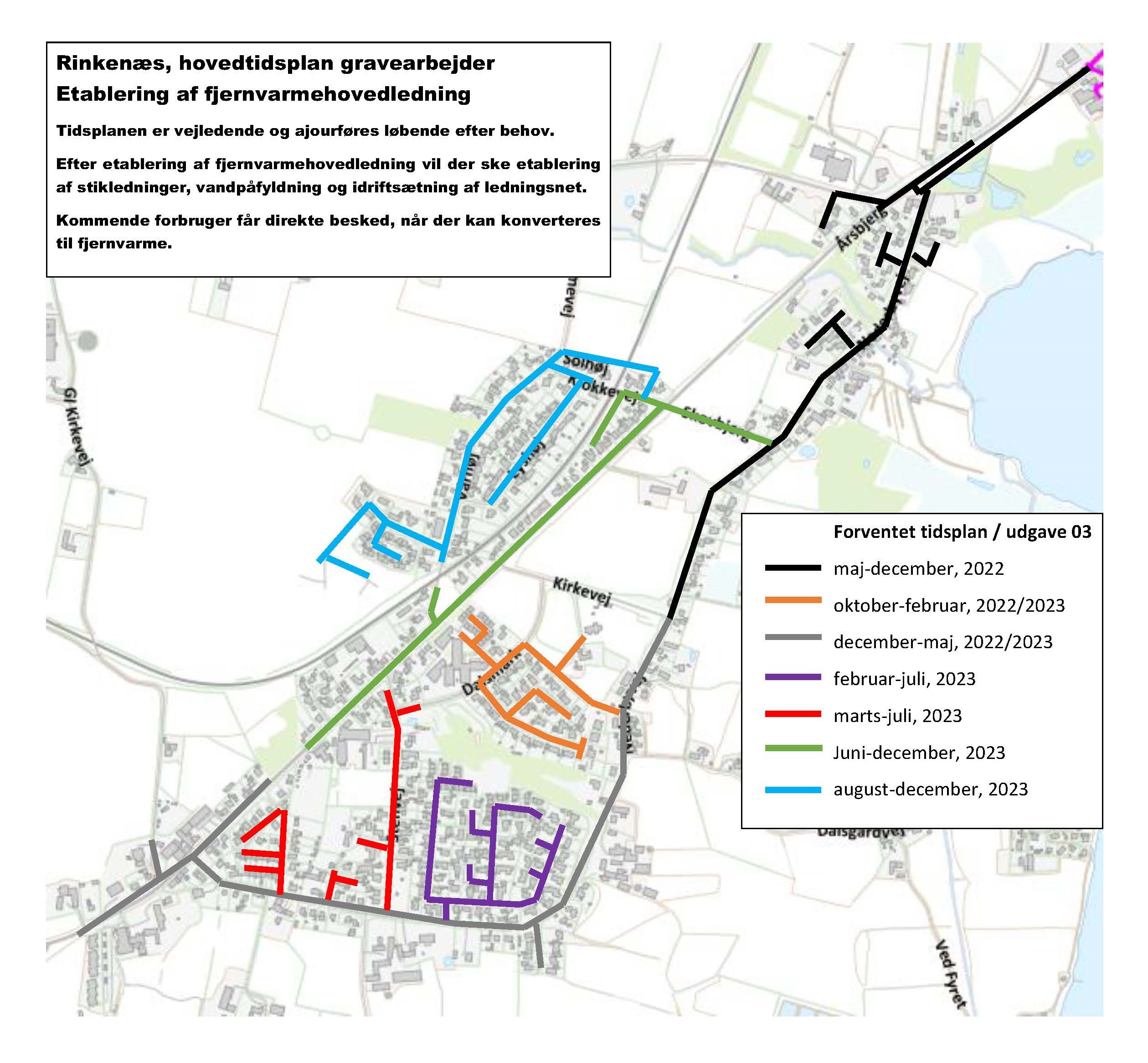

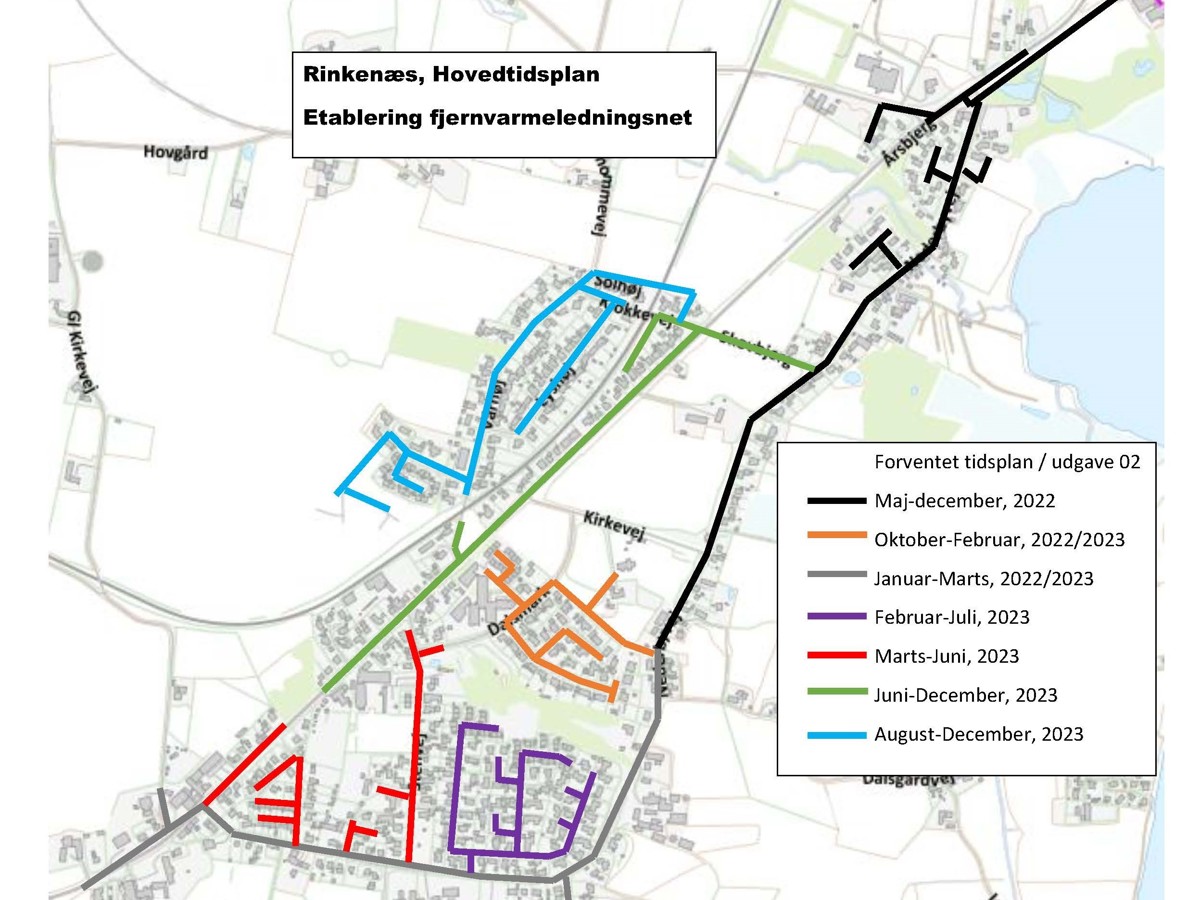

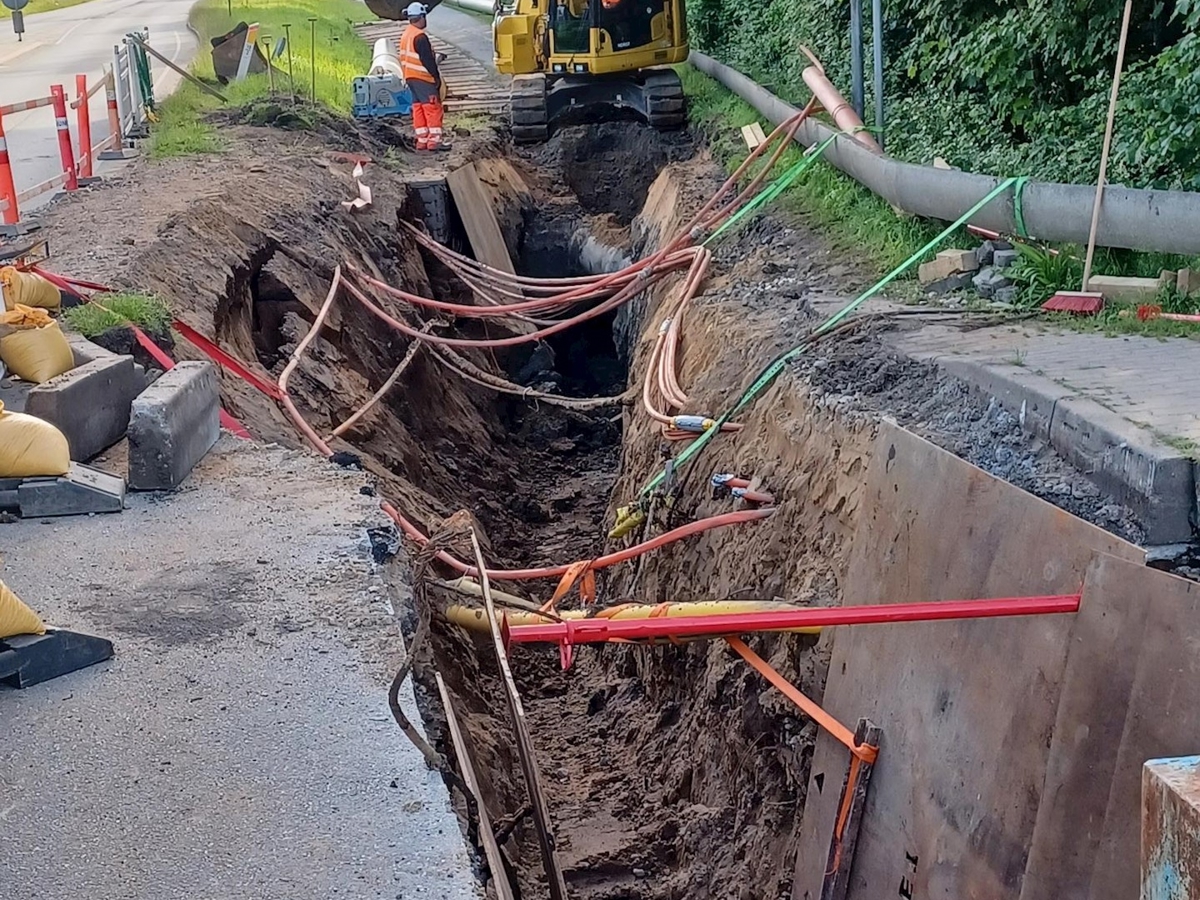

I perioden fra den 22. november 2022 til den 31. marts 2023 etablerer vi fjernvarmenettet på Sejrsvej mellem Benniksgaard og Sejrsvej 84.
I den periode bliver trafikken reguleret med trafiklys.
Hvornår kan du forvente, at vi graver i dit område

Omkring 2 måneder før vi graver i dit område, kontakter vi dig, for at udfærdige tilbud.
Varmeforsyningen kan tilgå, når ledningsnettet er etableret og idriftsat, hvilket kommer til at foregå i etaper.
Forhåndstilmelding
Er du én af de mange, der har afleveret en forhåndstilmelding i 2021, så vil tilslutningen af fjernvarmen ske efter Sønderborg Varmes Takstblad 2021. Når ledningsnettet nærmer sig din bolig, kontakter vi dig igen for information om de praktiske forhold og om en endelig aftale om fjernvarmeforsyning.
Du kan nå det endnu
Fik du ikke afleveret en forhåndstilmelding, så tøv ikke. Du udfylder blot formularen, så vender vi tilbage med, hvad vi kan tilbyde dig:
Følgende område tilbydes fjernvarme

Mens du venter på fjernvarmen
Er dit naturgasfyr ved at stå af, kan du vælge at købe et brugt, men nyere fyr. Nedtagningen og opsætningen af et naturgasfyr skal foretages af en fagmand.
Kontakt gerne din lokale VVS'er og hør, hvad han kan tilbyde.
Er du bekymret for din varmeregning, imens du venter på fjernvarmen, så kan der være penge at spare ved at investere i en luft-til-luft varmepumpe.
